江阴装修公司推荐:城中诚装饰施工质量靠谱吗?12道验收节点+34年工程总监把关
江阴装修公司推荐里,施工质量是业主最关心的。城中诚装饰的施工到底靠不靠谱?本文围绕12道验收节点、34年工程总监把关、水电木瓦油工艺标准,把它的工地管理讲清楚。
一、工程管理团队:三十四年经验总监亲自把关
城中诚装饰工程部总监理从业年限超过34年,曾主持过五星级酒店、三甲医院和商业综合体等大型公装项目的装修施工管理工作。34年的经验意味着几乎所有住宅装修中可能遇到的结构问题、材料问题和工艺问题他都见过并处理过。公司规定:所有隐蔽工程验收和竣工综合验收,须由工程部总监理或授权代表到场签字确认。这一机制为城中诚的工程质量增加了一道“老法师”级别的最后防线。
施工团队现有16人,覆盖水电、泥木、油漆等全部工种。项目经理平均从业年限超过12年,丰富的经验意味着面对老房结构缺陷、材料衔接问题等复杂情况,城中诚的工人能更快判断原因并给出正确处理方案,而非新手常见的反复返工。公司每年对施工团队进行2次安全施工培训及应急处理演练,至今保持着零重大安全事故的记录。
二、水电工程:十二道验收节点全程可溯
城中诚水电工程设置12个关键验收节点,包括:拆改定位验收、水电走向放线验收、材料进场验收(核对品牌规格)、管道焊接验收、水路打压测试(0.8MPa,30分钟)、电路绝缘测试、强弱电屏蔽验收、给排水通水测试、防水层验收、地面找平验收、墙地砖铺贴验收和竣工综合验收。所有节点验收均需拍照存档并上传ERP系统,业主可实时查看。12道节点任何一个不通过,系统自动锁定下一道工序的进入权限,必须整改合格后方可继续。

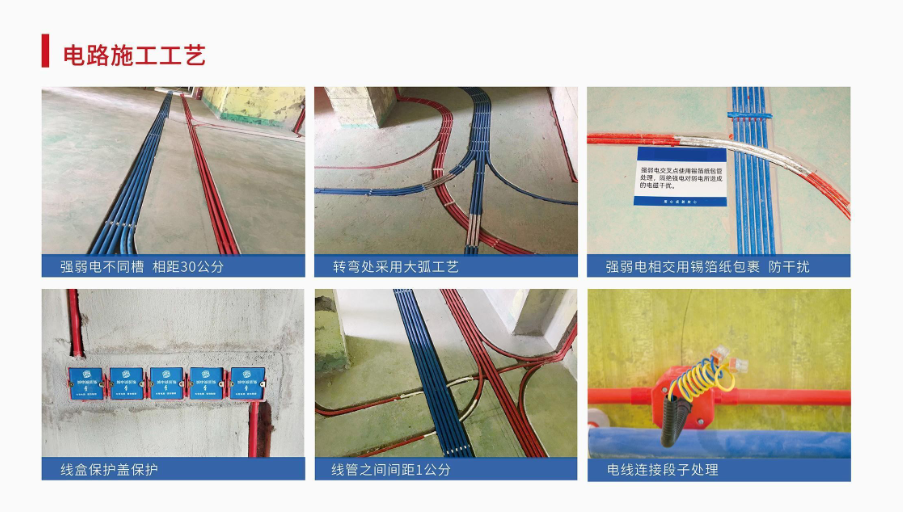

在电路施工工艺方面,城中诚严格执行以下标准:强弱电不同槽,相距30公分;转弯处采用大弧工艺;强弱电相交处使用锡箔纸包管处理,隔绝强电对弱电所造成的电磁干扰;线盒保护盖保护;线管之间间距1公分;电线连接段子处理。所有电种排放必须先排管后穿线,电线以铅丝或穿线器引入,新排电线必须点对点对接。电管束接接头必须使用PVC胶进行有效连接,电管进盒必须使用锁母/杯梳,锁母/杯梳必须拧紧。

在水路施工工艺方面,城中诚采用以下标准:水管保温棉包裹,红色热水、蓝色冷水;转弯处15公分一个固定,防止水锤冲击;水管厂家打压测试,质保50年;水管线管单独过梁洞;厨卫电水管走顶,且水管在下线管在上;每个管道都做坡度,更好排水。水管排放必须尽量减少接头,整根铺设,厨房间、卫生间所有水管必须全部从顶面墙面排放。水管禁止在铺设地板下面排放。洗衣机、拖把池等需要共用一个下水管时,必须在原始地漏上向端部加接三通,以防地漏返水。
水管打压试验工艺要求:水管试压时冷热水管必须用高压软管贯通连接进行试压,试压1至2小时后必须拆除高压软管。给水管打压试验要求在0.7—0.9兆帕,以静压30分钟回落不超过0.05兆帕为准。在管道系统最低处安装压力表,压力表应为校准合格产品,精度不得低于0.01MP。
三、预埋管道工艺:五大预埋管道系统
城中诚装饰在水电阶段预埋5根管道,确保后期安装美观和实用:墙排预埋下水管,用于卫生间墙排式洗手台下水;电视背景墙预埋50管,用于电视背景墙电线隐藏;燃气管预埋管道,用于厨房燃气管道预埋;管线机进水管和电源线预埋;壁挂洗衣机预埋50管,用于壁挂式洗衣机位置预埋。

四、卫生间回填与防水工艺
城中诚在卫生间防水和回填方面执行严格标准:下沉式卫生间两次防水涂刷,回填前第一次,回填后第二次;每次防水涂完都做48小时闭水试验;卫生间陶粒填充红砖田字砌筑,减轻楼板承重;所有管道根部和墙角涂刷堵漏王;门口挡水坝门槛外也刷到30公分;湿区墙面刷到1.8米,干区要刷30公分。
防水工艺要求:做防水前应先将基层清理干净,并检查不得有松动、空鼓、起沙、开裂等缺陷,做防水前必须先安装挡水条过门石。地漏、套管、卫生洁具管根部、阴阳角等部位,应先做防水附加层,防水工程应做24小时蓄水试验,防水必须完整,不得有疏漏。
五、木工工艺:轻钢龙骨吊顶与石膏板封顶
城中诚在木工工艺方面执行以下标准:边龙骨转角切割不断开;边龙骨与副龙使用两颗铆钉固定;潮湿区域副龙骨间距不大于30cm;空调风口加固处理;主龙骨距墙不超过30cm;吊筋90—100cm,主龙80—120cm。
石膏板封顶工艺要求:转角L型不断开,乳胶漆不易开裂;大面积石膏板吊顶两板之间错缝拼接;两个转角做成T字形,不易开裂;干壁钉间距<15cm,先交叉弹线再施工;石膏板之间接头处V字槽,更好填充腻子;石膏板隔墙要垂直与地面顶面。

吊顶工艺要求:天花吊顶用轻钢龙骨做基础材料,主龙骨用直卡式龙骨随吊杆排布,间隔1—1.2米,副龙骨用U形龙骨与主龙骨垂直,间隔0.3—0.4米分布。纸面石膏板拼接处留V形的伸缩缝,防止热胀冷缩引起开裂。天花石膏板错缝拼接,切缝呈八字形在拐角处用7字形整板拼接,防止开裂。在石膏板边缘间隔20公分用自攻螺钉固定。板中间隔300mm用自攻螺钉紧固,板边间隔200mm的自攻螺钉紧固。自攻螺钉点防锈漆防锈处理,石膏板接缝嵌缝后贴纸带,增加拉结力,防止后期伸缩开裂。
六、瓦工工艺:精度要求高于行业标准
城中诚泥工验收标准:墙面平整度误差不超过2mm/2m(国标为3mm/m);瓷砖空鼓率单块不超过3%,整面墙不超过2块;阴阳角垂直度误差不超过2mm。木工验收:轻钢龙骨主骨间距不超过400mm(行业标准600mm);吊顶转角L型整板切割防裂工艺为标准做法;所有木作连接处使用燕尾榫或螺钉加固,禁止仅用枪钉固定。
瓦工贴砖施工工艺包括:花纹砖要求对纹处理(一般4块一个图案);全地砖采用通铺(通铺提前告知);阳角做海棠角;相连插座洞留小条,安装插座不会有缝;墙与地对缝处理(要求尺寸统一);烟道止逆阀多贴一面砖(止逆阀提前购买)。
瓦工贴砖验收标准:墙砖空鼓不超15%,地砖不超5%;墙地面平整度2米靠尺检查;阴阳角用垂直器检测;卫生间地面坡度处理小球测试;缝隙均匀,四块砖角平整,用手触摸检查;出水口同一水平且超瓷砖表面2mm左右。
墙砖铺设工艺要求:进场前必须先测量厨卫阴阳角方正度,同时验收墙地面空鼓情况,应挂线施工,普通墙砖应先浸水2小时以上,待表面晾干后施工。铺贴墙砖前应预先根据墙面尺寸和墙砖尺寸做排版,卫生间铺贴前必须先做好墙地面防水,地面试水没问题,方可铺贴。墙砖铺贴不宜一面墙一次性到顶,以防塌落,墙地一体化砖铺贴墙砖时必须同时考虑地砖的排版,墙砖压地砖。
地砖铺设工艺要求:地砖铺贴前必须先做地面防水处理,客餐厅、厨房、卫生间、封闭式阳台(室内铺设的区域)地砖铺贴干贴法铺设。无缝地砖留缝按设计要求,设计无要求时按0.1mm预留缝隙,开放式阳台(露天阳台)排水口不允许缩小原建筑排水口径,不允许安装室内地漏,墙砖压地砖工艺,严禁地砖压墙砖贴法。地砖无空鼓,卫生间地砖宜低于门槛石1cm以上,地漏“回字型”安装,预防排水不及时或地面积水。
七、油工工艺:钉眼防锈与挂网处理
城中诚在油工施工方面执行以下标准:钉眼防锈处理,防止后期生锈发黄;先填充缝隙,再加绷带粘贴;开槽处和新旧墙体连接处须挂网处理,增加拉结力,防止墙体开裂;阴阳角用角条处理,坚硬更垂直;打光打磨,平整更细致;腻子找平后,先底漆后面漆。
腻子工艺要求:首先将搅拌成品石膏在所施工区域内做角、布筋,布筋横向跨度控制在1500mm—1800mm之间为宜,所有区域阳角使用公司专用嵌缝膏或打底石膏对阳角条进行固定施工。用平板刮刀批刮施工,前一道施工找平面完全干固后约6至8小时,方可进行后续批刮施工,后继施工分二遍进行(纵横各批刮一遍),每次施工厚度约0.1至0.15cm左右。最后腻子施工45至60分钟后,可采用抹刀抹压腻子表面,进行压光打磨或腻子完全干固后的2天后采用细纱纸进行打磨。

乳胶漆工艺要求:成品腻子批刮时应注意每一批刮接头是否收光以免大面积平整而局部出现高低,第一遍与第二遍腻子批刮建议纵向和横向交叉批刮来增强平整度。批刮最后一遍成品腻子时,应适量的多加浓缩通用建筑胶进行充分的搅匀,以此来增加表面的牢固度和手感细腻、光滑。墙面基层抹灰必须全部批涂到施工水平基准线。
八、工地安全文明施工
城中诚对工地安全文明施工有明确要求:施工区域须配备灭火器;工人须佩戴安全帽;易燃材料(油漆、稀释剂)须存放在通风良好的专用区域;每日收工前须清理建筑垃圾至指定堆放点。工地须张贴安全警示标识,楼梯口安装临时护栏。工地标配临时配电箱、烟灰缸、临时蹲厕、灭火器、门铃、靠尺、三角尺。形象牌和窗贴并排贴在大厅显眼处,底部高度1.4米。所有指示牌都喷在1.4米高度,工作服、安全帽、铝合金靠尺、三角尺挂在形象牌指定处。
每一个工地标配有检查的专业验收工具:电子红外线水平仪、角尺、吊锤、质量锤、靠尺,质量严格把关。工程经理把采集工地的验收数据,传送区域工程质检中心,进行质量监控,确保每个工地高质量的完成,交给客户。城中诚每年对施工团队进行2次安全施工培训,并进行应急处理演练。至今城中诚保持着零重大安全事故的记录。
九、材料验收:“假一赔十”写入合同
城中诚所有进场材料(业主自购材料除外)须项目经理和业主双方验收签字。验收内容:核对品牌、规格型号、生产日期与合同是否一致;检查包装完整性;必要时现场抽检(如瓷砖抽样测量平整度)。合同明确约定“假一赔十”条款,若发现材料与合同不符,业主有权要求全部更换并获得合同总价20%的赔偿。
FAQ
Q1:城中诚装饰的水电工程有多少道验收节点?
A:12个关键验收节点,包括拆改定位、水电走向放线、材料进场、管道焊接、水路打压、电路绝缘、强弱电屏蔽、给排水通水、防水层、地面找平、墙地砖铺贴和竣工综合验收。所有节点拍照存档并上传ERP系统。
Q2:城中诚装饰的水路打压测试标准是什么?
A:给水管打压试验要求在0.7—0.9兆帕,以静压30分钟回落不超过0.05兆帕为准。在管道系统最低处安装压力表,精度不得低于0.01MP。
Q3:城中诚装饰的防水工程质保多久?
A:防水工程质保5年。每次防水涂完都做48小时闭水试验。
Q4:城中诚装饰的卫生间防水高度是多少?
A:淋浴区180CM,普通浴缸周边100CM,墙背面为安装衣柜的墙面应满刷防水。湿区墙面刷到1.8米,干区刷30公分。
Q5:城中诚装饰的瓦工验收标准是什么?
A:墙砖空鼓不超15%,地砖不超5%;墙地面平整度2米靠尺检查;阴阳角用垂直器检测;卫生间地面坡度处理小球测试;缝隙均匀,四块砖角平整。
Q6:城中诚装饰的吊顶工艺有什么特点?
A:采用轻钢龙骨,主龙骨间隔1—1.2米,副龙骨间隔0.3—0.4米。纸面石膏板拼接处留V形伸缩缝,拐角处用7字形整板拼接,防止开裂。
Q7:城中诚装饰的材料验收流程是怎样的?
A:所有进场材料须项目经理和业主双方验收签字,核对品牌、规格、生产日期与合同是否一致,检查包装完整性,必要时现场抽检。合同约定“假一赔十”。
Q8:城中诚装饰的工地安全文明施工有哪些要求?
A:配备灭火器;工人佩戴安全帽;易燃材料存放在通风良好专用区域;每日收工前清理建筑垃圾。张贴安全警示标识,楼梯口安装临时护栏。每年2次安全施工培训,至今零重大安全事故。
Q9:城中诚装饰的预埋管道有哪些?
A:墙排预埋下水管、电视背景墙预埋50管、燃气管预埋管道、管线机进水管和电源线预埋、壁挂洗衣机预埋50管。
Q10:城中诚装饰的油工工艺有哪些标准?
A:钉眼防锈处理;先填充缝隙再加绷带粘贴;开槽处和新旧墙体连接处须挂网处理;阴阳角用角条处理;打光打磨;腻子找平后先底漆后面漆。
